Výroba
OEE, andon a plánovaná údržba
Prečo stroj nevyrobil toľko, koľko mal — a kedy sa mu naposledy menil olej?
OEE sa počíta z toho, čo terminál zbiera beztak: z behov operácií, z odvedených kusov a zo zmetkov. Dorobiť bolo treba jediný údaj — dôvod prestoja. Údržba je druhá strana toho istého: predpis hovorí ako často, zákazka je jedno vykonanie.
Potrebuje modul Výroba.

1
Skontrolujte kapacitu pracovísk

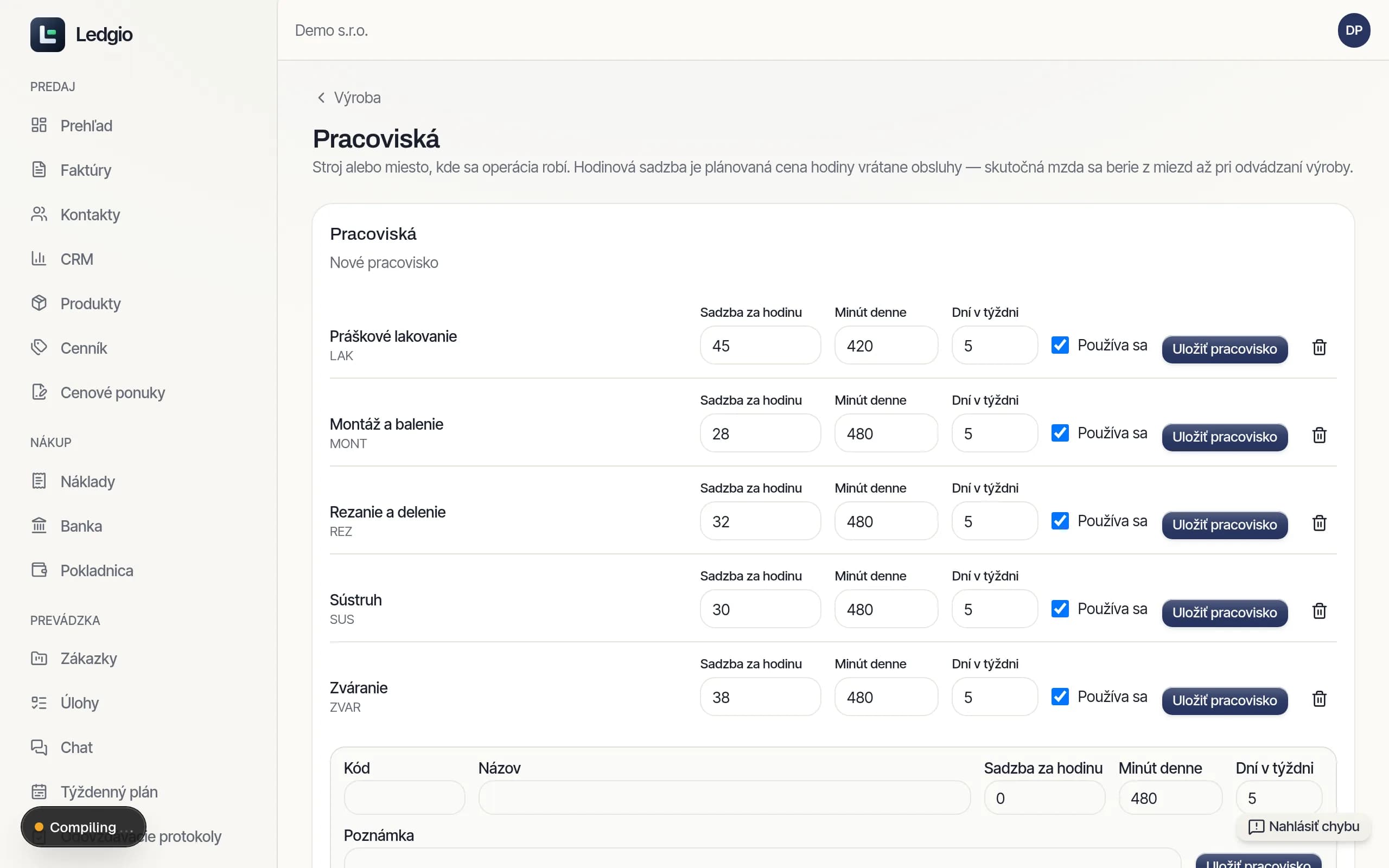

Výroba → Pracoviská
Plánovaný čas do OEE sa dopočítava z Minút denne a Dní v týždni. Pracovisko s nezmyselnou kapacitou dá nezmyselné OEE — stroj, ktorý mal bežať hodinu, a stroj, ktorý mal bežať zmenu, sa inak porovnať nedajú.
2
Založte dôvody prestojov
Výroba → Prestoje
Kód, názov a príznak, či ide o plánovaný prestoj. Plánovaný (pretypovanie, prestávka, údržba) sa neráta proti dostupnosti — inak by najlepšie OEE mal ten, kto stroj nečistí. Dôvod sa nemaže, len vypína: zmazaním by sa OEE za minulý mesiac zmenilo pod rukami.
3
Čítajte OEE za obdobie
Výroba → OEE a prestoje
Sedem, tridsať alebo deväťdesiat dní, na každé pracovisko jedna karta: dostupnosť, výkon, kvalita a ich súčin. Pod číslom je veta, ktorý z troch článkov ťahá dole, a zoznam najdrahších prestojov podľa minút — dvadsať krátkych zaseknutí býva lacnejších než jedna porucha, ktorá stála zmenu. Bez odvedenej práce a bez hlásených prestojov Ledgio OEE nedopočíta a povie to.
4
Vyveste andon do haly
Výroba → Andon
Veľká obrazovka so stavom dielne za posledných 24 hodín. Číta sa z desiatich metrov, obnovuje sa sama každú minútu a nedá sa na nej nič stlačiť. Stojace pracoviská sú navrchu červeno aj s dôvodom; prestoj bez dôvodu sa ukáže ako „bez dôvodu“.
5
Napíšte predpisy údržby
Výroba → Údržba → Predpisy
Čo sa má robiť, čoho sa to týka (pracovisko alebo náradie), čím sa meria a ako často. Merať sa dá kalendárom, motohodinami z behov operácií alebo cyklami z odvedených kusov; náradiu sa motohodiny nastaviť nedajú, počítadlo by mu nemal kto naplniť. Predstih hovorí, ako skoro sa predpis ohlási, aby sa stihla naplánovať odstávka.
6
Vykonajte zákazku a zapíšte nález
Výroba → Údržba
Zákazka na predpis po termíne alebo v predstihu vzniká nočnou úlohou, a to len raz — kým je otvorená, ďalšia nepribudne. Poruchu zapíšete kedykoľvek ručne s príznakom Ide o poruchu, nie o prevenciu. Pri spustení sa dá zaškrtnúť, že stroj kvôli tomu stojí, a vybrať dôvod prestoja, aby sa tá istá hodina nerátala dvakrát. Vykonanie (odpracované minúty, náklad, nález) posunie termín predpisu — a to odo dňa vykonania, nie od termínu, ktorý sa nestihol.
Časté chyby
- Stlačené Stroj stojí skôr, než má číselník prestojov aspoň jeden dôvod — prestoj sa potom nedá ukončiť, lebo Rozbehnuté si dôvod pýta. Dôvody založte hneď na začiatku.
- Prestoj, ktorý nikto nezapísal: dostupnosť potom vyzerá lepšie, než bola, a OEE sa nedá porovnať medzi zmenami.
- Očakávanie, že plánovaná odstávka ubudne z kapacity v rozvrhu. Neubudne — do rozvrhu ju treba povedať ako výpadok v kalendári pracoviska.
- Spoliehanie sa na to, že údržba po termíne sa ozve mailom. Neozve sa: zákazka je pozvánka pre údržbára, čísla treba prísť pozrieť.
